组装

准备机器

  1. 将机器停在水平地面上。

  2. 接合驻车刹车。

  3. 关闭发动机并拔下钥匙。

  4. 断开电池;请参阅操作员手册

  5. 将货斗升起至倾倒位置,并用支撑杆固定。

为安装管钻孔

  1. 使用Figure 1 中所示的尺寸,在机器两侧的底板外侧钻 1 个孔(5/16 英寸)。

    g259750
  2. 使用Figure 2 中所示的尺寸,在机器左右侧的脚踏板外侧钻 1 个孔(5/16 英寸)。

    g259751

安装前安装管

此程序中需要的物件:

前安装管2
凸缘头螺栓(5/16 x 3 英寸)2
隔片( x 1 英寸)2
凸缘螺母 (5/16 英寸)4
托架螺栓 (5/16 x 2 英寸)2

Figure 3 所示,用 4 个凸缘头螺栓(5/16 x 3 英寸)、2 个隔片( x 1 )、2 个凸缘螺母(5/16 英寸)和 2 个托架螺栓(5/16 x 2 英寸)松松地安装 2 个前安装管。

g268153

拆卸侧板

适用于汽油机器

Important: 执行此程序之前,请检查机器看是否已存在安装孔。如果没有,请继续此程序。

Note: 保留此过程中卸下的所有五金件。

  1. 拧下将油箱固定到油箱托盘上的凸缘头螺栓(Figure 4)。

    g033946
  2. 拧下固定压紧装置的螺丝(Figure 4)。

  3. 从油箱上断开通气管和燃油管线(Figure 4)。

    Note: 准备接住并清洁从油箱断开燃油管线时溅出的燃油 。

    危险

    在特定条件下,燃油极为易燃易爆。燃油起火或爆炸会灼伤您和他人,而且还会造成财产损失。

    • 发动机冷却下来后,将燃油排出油箱。请在室外开阔区域排油。擦干净溢出的燃油。

    • 处理燃油时切勿吸烟,而且要远离明火或火花可能点燃燃油烟气的场所。

  4. 从托盘上取下油箱。

  5. 卸下将油箱托盘固定到机架的 2 个凸缘头螺栓(Figure 5)。

    g033947
  6. 卸下将左侧面板固定到下座椅组件的 4 个螺丝(Figure 6)。

    g034000
  7. 先后从电池上断开负极 (–) 接线和正极 (+) 接线(Figure 7)。

    g034125
  8. 卸下将电池托盘固定到机架的 2 个凸缘头螺栓(Figure 8)。

    g033999
  9. 拧下将右侧面板固定到下座椅组件的 4 个螺丝(Figure 8)。

适用于电动机器

Important: 执行此程序之前,请检查机器看是否已存在安装孔。如果没有,请继续此程序。

Note: 保留此过程中卸下的所有五金件。

  1. 拧下将右侧面板固定到机器的 4 个自攻螺丝(Figure 9)。

    g035126
  2. 拧下将充电器支架固定到电池托盘上的 2 个螺栓(Figure 10)。

    g035124
  3. 拧下将左侧面板固定到机器的 4 个自攻螺丝(Figure 10)。

为支撑托架钻孔

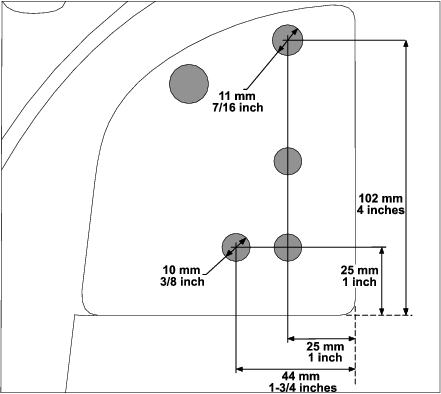

使用如Figure 11 所示的测量值为支撑托架钻孔。

当钻最高处的上孔时,请确保一直钻通外部支架、机架管和防火隔板。

小心

在电动机器机架右侧钻孔时要特别小心。

如果钻得太深,可能会损坏电池或其他组件。

g260925

安装侧面板

适用于汽油机器

  1. 用之前卸下的 4 个螺丝固定右侧面板(Figure 8)。

  2. 用之前卸下的 2 个凸缘头螺栓将电池托盘固定至机架(Figure 8)。

  3. 用先前卸下的 2 个螺栓和 2 个螺母固定电池接线,并连接电池端子(Figure 7)。

  4. 用之前卸下的 4 个螺丝固定左侧面板(Figure 6)。

  5. 用之前卸下的 2 个凸缘头螺栓将电池托盘固定至机架(Figure 5)。

  6. 将油箱放到油箱托盘内。

  7. 将燃油管线和排气管连接至油箱(Figure 4)。

  8. 用之前卸下的螺丝固定压紧装置(Figure 4)。

  9. 用之前卸下的凸缘头螺栓将油箱固定到油箱托盘上(Figure 4)。

  10. 向燃油箱加注燃油;请参阅操作员手册

适用于电动机器

  1. 用之前卸下的 4 个自攻螺丝固定左侧面板(Figure 10)。

  2. 用之前卸下的 2 个螺栓将充电器支架固定至电池托盘(Figure 10)。

  3. 用之前卸下的 4 个自攻螺丝固定右侧面板(Figure 9)。

安装后安装管和管道安装支架

此程序中需要的物件:

后安装管2
管道安装支架1
凸缘头螺栓(5/16 x 3 英寸)2
凸缘螺母(5/16 英寸)2
凸缘头螺栓( x 3 英寸)2
凸缘头螺栓( x 3 英寸)2
锁紧螺母( 英寸)4
修整密封条1
  1. Figure 12 所示,用 2 个凸缘头螺栓( x 3 英寸)、2 个凸缘头螺栓( x 1 英寸)和 4 个锁紧螺母( 英寸)松松地安装 2 个后安装管。

    g261071
  2. Figure 13 所示,用 2 个凸缘头螺栓(5/16 x 3 英寸)和 2 个凸缘螺母(5/16 英寸)将管道安装支架固定到后安装管上。

  3. 将修整密封条安装到管道安装支架上(Figure 13)。

    g259788
  4. 紧固在第 1 步中安装的紧固件。

    上紧 5/16 英寸紧固件扭矩至 20~25N∙m。

    上紧 3/8 英寸紧固件扭矩至 37~45 N∙m。

安装长顶篷支撑托架

仅限 4 人顶篷

此程序中需要的物件:

长顶篷支撑托架2
六角垫圈头螺栓(5/16 x 英寸)8
修整密封条2

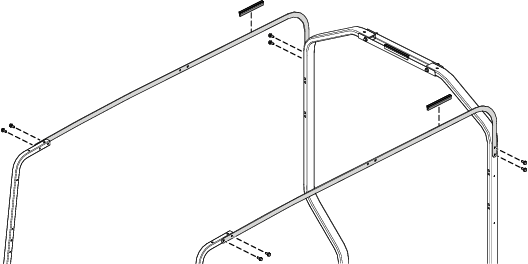

  1. Figure 14 所示,用 8 个六角垫圈螺栓(5/16 x 英寸)将 2 个长顶篷支撑托架固定至前、后安装管。

  2. 将 2 个修整密封条安装至 2 长顶篷支撑托架(Figure 14)。

    g261122

安装顶篷

此程序中需要的物件:

顶篷1
凸缘头螺栓( x 3 英寸)4
密封垫圈4
锁紧螺母( 英寸)4

Important: 如果打算安装镜子套件,请在安装顶篷之前安装。

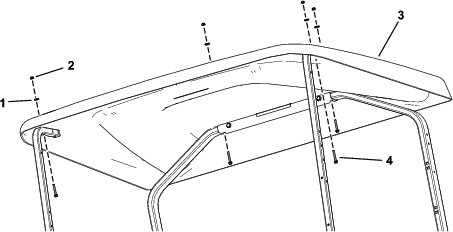

Figure 15 所示,用 4 个凸缘头螺栓( x 1 英寸)、4 个密封垫圈和 4 个锁紧螺母( 英寸)将顶篷固定至前、后安装管。

g259844

安装顶篷支撑托架

此程序中需要的物件:

顶篷支撑托架1
凸缘头螺栓( x 2 英寸)2
锁紧螺母( 英寸)2
密封垫圈2
修整密封条1
隔片( 英寸)2

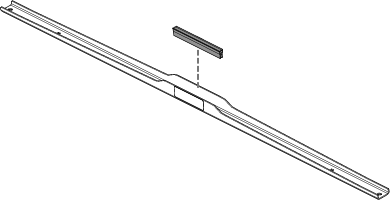

  1. 将修整密封条安装到管道安装支架上(Figure 16)。

    g259845

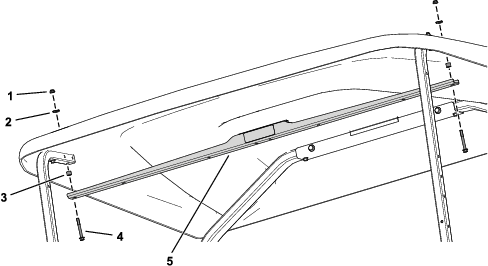

  2. Figure 17 所示,用 2 个凸缘头螺栓( x 2 英寸)、2 个隔片( 英寸)、2 个密封垫圈和 2 个锁紧螺母( 英寸)将顶篷支撑托架固定至前支撑管和顶篷。

    g259846

安装顶篷支撑管

仅限 4 人顶篷

此程序中需要的物件:

顶篷支撑管1
锁紧螺母( 英寸)6
密封垫圈2
凸缘头螺栓( x 1 英寸)2
泡沫垫1
凸缘头螺栓( x 1 英寸)4
  1. 将泡沫垫放到顶篷支撑管上(Figure 18)。

    g261160
  2. Figure 19 所示,用 4 个凸缘头螺栓( x 1 英寸)和 4 个锁紧螺母( 英寸)将顶篷支撑管固定至长顶篷支撑托架。

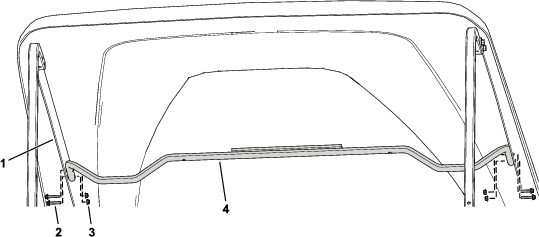

    g262068
  3. 用顶篷支撑管作为模板,在顶篷上钻 2 个孔(6mm)。

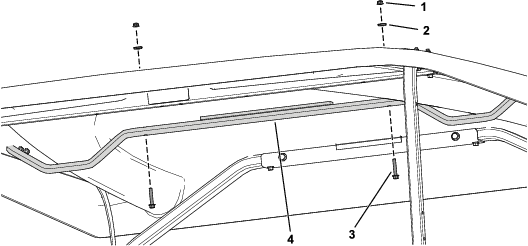

  4. Figure 20 所示,用 2 个凸缘头螺栓( x 1 英寸)、2 个密封垫圈和 2 个锁紧螺母( 英寸)将顶篷支撑管固定至顶篷。

    g261161
