Important: 无法通过此套件使用或安装 Brush Guard 套件(07145 型号)。

Note: 请根据正常操作位置确定机器的左右侧。

安装

准备机器

  1. 将机器停在水平地面上。

  2. 接合驻车刹车。

  3. 关闭发动机并拔下钥匙。

g038447

卸下座椅组件、把手、侧面板和橡胶盖

卸下座椅组件

  1. 将座椅组件向前推到升起位置。

  2. 将座椅组件滑出到销钉的一侧,向上提出座椅组件(图 2)。

    g190187

卸下把手

拧下固定左、右把手的 3 个凸缘螺栓(5/16 x ¾ 英寸)和 3 个凸缘螺母(5/16 英寸),然后卸下把手(图 3 和图 4)。

g036760
g036761

拆卸侧板

适用于电动机器
  1. 断开电池;请参阅机器操作员手册

    Note: 正确遵守程序,断开电池的连接。断开主负极电池接线(黑色),然后断开主正极电池接线(红色)。

  2. 从充电器支架上卸下充电器和充电器接线(图 5)。

    g191363
  3. 卸下将充电器支架固定至左侧板的 4 个梅花头螺丝(M6.0 x 22mm)(图 6)。

    g193101

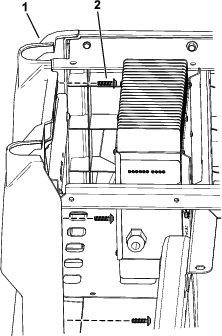

  4. 卸下并取出左侧板上的 4 个梅花头螺丝(M6.0 x 22mm)(图 7)。

    g193100
  5. 在右侧重复步骤 5。

拆卸侧板

适用于汽油机器
  1. 从油箱上断开通气管和燃油管线(图 8)。

    危险

    在特定条件下,燃油极为易燃易爆。燃油起火或爆炸会灼伤您和他人,而且还会造成财产损失。

    • 发动机冷却下来后,将燃油排出油箱。请在室外开阔区域排油。擦干净溢出的燃油。

    • 处理燃油时切勿吸烟,而且要远离明火或火花可能点燃燃油烟气的场所。

  2. 卸下将压紧装置固定到左侧板上的 2 个螺丝,然后取下压紧装置(图 8)。

  3. 拧下将油箱固定到油箱托盘上的凸缘螺栓,然后取下油箱(图 8)。

    g033946
  4. 卸下左侧板上的 6 个梅花头螺丝(M6.0 x 22mm),然后取下左侧板(图 9)。

    g199036
  5. 如图 10 所示,先后从电池上断开负极 (–) 接线和正极 (+) 接线。

    g034125
  6. 卸下将电池托盘固定到机架上的 2 个凸缘头螺栓(5/16 x ¾ 英寸),并卸下固定右侧板的 4 个梅花头螺丝(M6.0 x 22mm),然后卸下右侧板(图 11)。

    Note: 如图 11 所示,电池与右侧板一块脱离。

    g033999

拆卸橡胶盖

g237477

卸下各个橡胶盖上的 10 个塑料铆钉和扎带,然后取下橡胶盖(图 13)。

g217566

安装底板梁

此程序中需要的物件:

底板梁2
凸缘头螺栓(5/16 x 1 英寸)20
凸缘锁紧螺母(5/16 英寸)20

在机架槽上钻孔

g237478
  1. 将底板梁与机器对齐,如下所示:

    • 将底板梁的凸缘与机器的侧机架槽、前底板槽和后机架槽对齐(图 15)。

    • 将底板梁与底板平行对齐(图 15)。

    g237471
  2. 将底板梁夹到侧机架槽和底板槽。

  3. 用底板梁作为模板,在侧机架槽和底板槽上标记孔的位置(图 15、图 16 和图 17)。

    g237473
    g237472
  4. 从机器上卸掉底板梁。

  5. 在机架槽上钻孔中的步骤 3 所做的 10 个标记的中心钻孔。

    g237469
  6. 使用 8mm 钻头,根据中心冲标记在侧机架槽和底板槽上钻孔(图 18)。

  7. 在机器的另一侧对底板梁重复步骤 1 至 6。

将底板梁安装到机器

  1. 将底板梁中的孔与您在侧机架槽和底板槽中钻出的孔对齐(图 19)。

    g237470
  2. 如图 19 所示,用 10 个凸缘头螺栓(5/16 x 1 英寸)和 10 个凸缘锁紧螺母(5/16 英寸),将底板梁安装到侧机架槽和底板槽上。

  3. 上紧凸缘头螺栓和凸缘锁紧螺母扭矩至 19.8~25.4 N∙m。

  4. 在机器的另一侧对底板梁重复步骤 2 至 3。

安装 ROPS 组件

此程序中需要的物件:

左 ROPS 支架1
右 ROPS 支架1
凸缘头螺栓(½ x 3 英寸)6
扁平垫圈(½ 英寸)10
锁紧螺母(½ 英寸)6
维护标贴1
凸缘头螺栓(½ x 3½ 英寸)4
锁紧螺母(½ 英寸)4
扎带2
塑料铆钉4

在 ROPS 支架上钻孔

小心

在电动机器机架右侧钻孔时要特别小心。

如果钻得太深,可能会损坏电池或其他组件。

  1. 如图 20 所示,将 ROPS 支架与座椅底座下的 2 个孔和朝向机架轨道前面的孔对齐。

    g205374
  2. 使用夹具,将 ROPS 支架固定到位。

  3. 在 ROPS 支架上标记孔的位置(图 20)。

  4. 使用 ROPS 支架作为导板,在机架上钻出 3 个 13.5mm 直径的孔(图 21)。

    g204644
  5. 在另一侧重复此步骤。

切割并安装橡胶盖

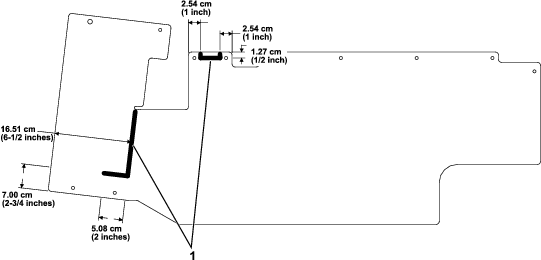

  1. 使用如图 22 所示的测量值切割橡胶盖。

    Note: 橡胶盖上的切口可提供安装 ROPS 支架的空间。

    g217562
  2. 用之前卸下的 10 个塑料铆钉和扎带安装各个橡胶盖(图 23)。

    Note: 如果之前卸下的铆钉损坏或丢失,请使用随此套件提供的铆钉进行更换。

    g217602

修剪侧面板

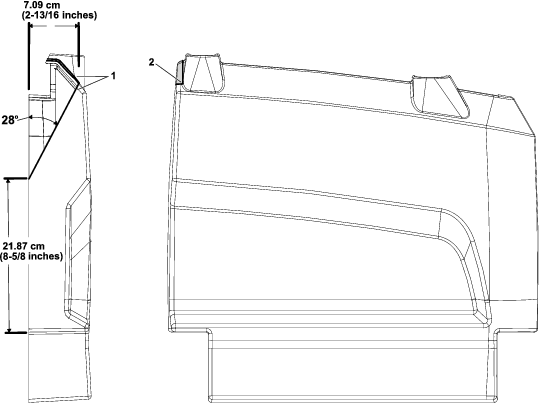

使用如图 24 所示的测量值修剪侧面板。

g217567

安装 ROPS 支架

  1. 如图 25 所示,用 3 个凸缘头螺栓(½ x 3 英寸)、5 个扁平垫圈(½ 英寸)和 3 个锁紧螺母(½ 英寸)安装 ROPS 支架。

    Note: 如图 25 所示,确保将 2 个扁平垫圈安装到外侧。

    g217601
  2. 上紧 3 个凸缘头螺栓(½ x 3 英寸)扭矩至 94~108N∙m。

  3. 在另一侧重复此步骤。

安装翻车保护杆

  1. 如图 26 所示,用 2 个凸缘头螺栓(½ x 3½ 英寸)和 2 个锁紧螺母(½ 英寸)将翻车保护杆的一侧固定到 ROPS 支架上。

    g217565
  2. 上紧 2 个凸缘头螺栓(½ x 3½ 英寸)扭矩至 94~108N∙m。

  3. 在另一侧重复此步骤。

安装侧面板、把手和安全带

此程序中需要的物件:

安全带2
座椅闩锁2
六角头螺栓(7/16 x 1 英寸)4
扁平垫圈(7/16 英寸)8
锁紧螺母 (7/16 英寸)4

安装侧面板

适用于电动机器

  1. 如图 7 所示,用之前卸下的 4 个梅花头螺丝(M6.0 x 22mm)安装左侧板。

  2. 如图 6 所示,用之前卸下的 4 个梅花头螺丝(M6.0 x 22mm)将充电支架固定到左侧板。

  3. 将充电器和充电器接线固定至充电器支架(图 5)。

  4. 在右侧重复步骤 1。

适用于汽油机器

  1. 如图 9 和图 11 所示,用之前卸下的梅花头螺丝(M6.0 x 22mm)安装两个侧板。

  2. 用之前卸下的凸缘螺栓将油箱固定到油箱托盘上(图 8)。

  3. 用之前卸下的 2 个螺丝将压紧装置固定到左侧面板(图 8)。

  4. 将通气管和燃油管线连接至油箱(图 8)。

安装把手

分别在两侧用之前卸下的 3 个凸缘螺栓(5/16 x ¾ 英寸)和 3 个凸缘螺母(5/16 英寸)安装 2 个把手(图 3 和图 4)。

安装安全带

  1. 如图 27 所示,用凸缘头螺栓(7/16 x 1 英寸)、2 个扁平垫圈(7/16 英寸)和锁紧螺母(7/16 英寸)安装座椅闩锁。

    g204767
  2. 上紧六角头螺栓(7/16 x 1 英寸)扭矩至 68~81N∙m。

  3. 重复步骤 1 和 2,安装另一个座椅闩锁。

  4. 如图 28 所示,用六角头螺栓(7/16 x 1 英寸)、2 个扁平垫圈(7/16 英寸)和锁紧螺母(7/16 英寸)安装安全带。

    g204766
  5. 上紧六角头螺栓(7/16 x 1 英寸)扭矩至 68~81N∙m。

  6. 重复步骤 4 和 5,安装另一个安全带。

安装 ROPS 延长件

此程序中需要的物件:

左风挡支撑1
右风挡支撑1
前支架1
后顶篷支架1
左前安装支架1
右前底座支架1
左后底座支架1
右后底座支架1
左后角撑板1
右后角撑板1
左前角撑板1
右前角撑板1
前交联1
交联管2
凸缘螺母(5/16 英寸)30
螺母(¼ 英寸)2
六角头凸缘螺栓(¼ x 1½ 英寸)2
托架螺栓(5/16 x 1¾ 英寸)16
六角凸缘螺栓(5/16 x 1 英寸)2
托架螺栓(5/16 x 2¾ 英寸)6
托架螺栓 (5/16 x 1 英寸)4

Note: 除非有特别说明,否则不要上紧任何紧固件。

  1. 使用图 29 中所示的尺寸,在机器左右侧的底板外侧钻 2 个孔(5/16 英寸)。

    g036552
  2. 使用图 30 中所示的尺寸,在机器左右侧的脚踏板外侧钻 1 个孔(5/16 英寸)。

    g036553
  3. 用 2 个六角凸缘螺栓(5/16 x 1 英寸)和 2 个螺母(5/16 英寸)将左、右风挡支撑的中间支架固定到机器上钻出的孔内(图 31)。

    g214689
  4. 用 4 个托架螺栓(5/16 x 1 英寸)和 4 个凸缘螺母(5/16 英寸)将左、右风挡支撑的下支架固定到您在步骤 1 中钻出的孔内(图 32)。

    g036554
  5. 使用 2 个托架螺栓(5/16 x 2¾ 英寸)和 2 个凸缘螺母(5/16 英寸),将后顶篷支架和后滤网固定到翻车保护杆上(图 33)。

    g214618
  6. 使用 4 个托架螺栓(5/16 x 2¾ 英寸)和 4 个螺母(5/16 英寸),将后安装支架和后角撑板固定到翻车保护杆上(图 34)。

    g231406
  7. 安装 2 个托架螺栓(5/16 x 2¾ 英寸)和 2 个螺母(5/16 英寸),将后滤网固定到翻车保护杆上(图 34)。

  8. 如图 35 所示,用 4 个托架螺栓(5/16 x 1¾ 英寸)和 4 个凸缘螺母(5/16 英寸)将交联管松松地安装到后安装支架和后角撑板上。

    g231407
  9. 如图 35 所示,用 8 个托架螺栓(5/16 x 1¾ 英寸)和 8 个凸缘螺母(5/16 英寸)将前安装支架和前角撑板松松地安装到交联管和风挡支撑上。

  10. 如图 36 所示,用 4 个托架螺栓(5/16 x 1¾ 英寸)和 4 个凸缘螺母(5/16 英寸)将前交联松松地安装到前安装支架和角撑板上。

    g036759
  11. 用 2 个六角头凸缘螺栓(¼ x 1½ 英寸)和 2 个螺母(¼英寸),将前支架固定到前交联上(图 37)。

    g214868
  12. 上紧所有松的紧固件。

安装座椅组件

将座椅组件滑到销上,放下座椅组件(图 65)。

g190186

安装门

此程序中需要的物件:

右门组件1
左门组件1
门系锁2
右门铰链2
左门铰链2
托架螺栓(5/16 x 2¾ 英寸)4
轴肩螺栓 (5/16 x ½ 英寸)4
隔片 4
凸缘螺母 (5/16 英寸)8

执行以下步骤时请参考 图 39

  1. 用 4 个托架螺栓(5/16 x 2¾ 英寸)和 4 个凸缘螺母(5/16 英寸),将左、右门铰链固定到翻车保护杆上。

    Note: 该五金件还可将后滤网的右侧和左侧固定到翻车保护杆上。

  2. 将隔片放至各个门铰链上。

  3. 在各个门铰链上涂上一薄层润滑脂。

  4. 将门滑动到门铰链上,安装每个门总成。

    Note: 确保每个门能够自由摆动。调整门闩锁销,使其置于门闩锁把手的中心位置

  5. 用 4 个轴肩螺栓(5/16 x ½ 英寸)和 4 个凸缘螺母(5/16 英寸),将门系锁固定到门总成和交联管上。

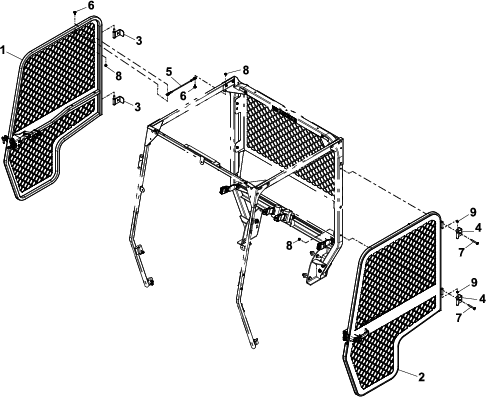

g214744

拆下机罩和缓冲器

从机器上取下机罩

  1. 向上提起引擎盖两侧橡胶闩锁上的手柄(图 40)。

    g034045
  2. 向前旋转机罩。

  3. 在支撑住机罩的同时,向内推动枢轴闩锁并向后移动机罩,直到机罩的柱销脱离闩锁(图 41)。

    g237474
  4. 在机罩的另一侧重复步骤 3。

  5. 从机器上取下机罩。

从机器上卸掉缓冲器。

  1. 在支撑住缓冲器的同时,拧下将缓冲器固定到缓冲器安装架和大灯支架的 8 个凸缘头螺栓(图 42)。

    g237475
  2. 从机器上卸掉缓冲器。

安装大灯护罩

此程序中需要的物件:

大灯护罩2
凸缘螺栓(5/16 x ⅝ 英寸)4

安装大灯护罩

  1. 从大灯后面的 2 针接头拔掉机器线束的 2 插槽接头(图 43)。

    Note: 保留夹子,以备组装。

    g237538
  2. 从 3 个大灯调整螺母卸下 3 个夹子,然后从大灯支架上取下大灯 (图 43)。

  3. 检查大灯安装支架是否有大灯护罩安装孔。

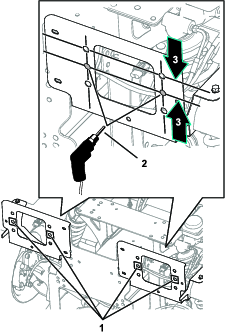

    如果大灯安装支架没有安装孔,请使用图 44 中的测量结果在每个大灯安装支架上钻 2 个孔——11mm。

    g237573
  4. 如图 45 所示,将大灯护罩组装到大灯上。

    g237536
  5. 将 3 个大灯调整螺母穿过大灯安装支架中的孔,用在步骤 2 中卸下的夹子(图 43)固定螺母。

    g237537
  6. 将机器线束的 2 插槽接头连接到大灯后面的 2 针接头(图 46)。

  7. 用 4 个凸缘螺栓(5/16 x ⅝ 英寸)将大灯护罩固定到大灯安装支架上(图 45)。

    g237539

安装捡球器安装座

此程序中需要的物件:

捡球器安装座1
底部支架1
凸缘螺栓(⅜ x 1 英寸)14
凸缘锁紧螺母(⅜ 英寸)14

在中心槽板上钻孔

  1. 如图 48 所示,将捡球器安装座组装到缓冲器支架上。

    g237670
  2. 使用 4 个凸缘螺栓(⅜ x 1 英寸)和 4 个凸缘锁紧螺母(⅜ 英寸)将底部支架松松地安装到捡球器安装座上(图 49)。

    g237671
  3. 将底部支架的最后边缘与中心槽板检修孔的边缘对齐(图 50)。

    g237673
  4. 如图 50 所示,将底部支架 4 个孔的位置标记到中心槽板上。

  5. 从捡球器安装座上卸掉 4 个凸缘螺栓(⅜ x 1 英寸)、4 个凸缘锁紧螺母(⅜ 英寸)和底部支架(图 49)。

  6. 对步骤 4 中在中心槽板上所做的 4 个标记的中心钻孔。

  7. 对步骤 6 中在中心槽板上所做的中心冲钻标记处,钻出 4 个 10mm 的孔,如图 51 所示。

    g237672

在前机架槽上钻孔

  1. 如图 52 所示,使用 8 个凸缘螺栓(⅜ x 1 英寸)和 8 个凸缘锁紧螺母(⅜ 英寸),松松地安装底部支架、捡球器安装座和中心槽板。

    g237727

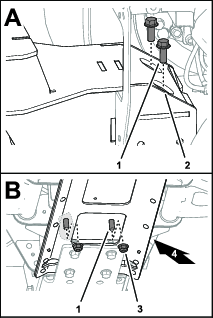

  2. 如图 53、图 54 和图 55 所示,将底部支架 6 个孔的位置标记到中心槽板上。

    g237674
    g237676
    g237675
  3. 从机器上卸掉 8 个凸缘螺栓(⅜ x 1 英寸)、8 个凸缘锁紧螺母(⅜ 英寸)、底部支架和捡球器安装座(图 52)。

  4. 对步骤 2 中在中心槽板上所做的 6 个标记的中心钻孔。

  5. 对步骤 4 中在中心槽板上所做的中心冲钻标记处,钻出 6 个 10mm 的孔。

    g237751

将捡球器安装座安装到机器

  1. 使用 14 个凸缘螺栓(⅜ x 1 英寸)和 14 个凸缘锁紧螺母(⅜ 英寸),将捡球器安装座和底部支架安装到前机架槽和中心槽板上(图 57、图 58 和图 59)。

    g237727
    g237880
    g237837
  2. 上紧螺栓和螺母扭矩至 37~45N·m。

安装缓冲器和机罩

裁剪缓冲器

  1. 如图 60 所示,在缓冲器的背面,在凹陷中心区的缓冲器底部向上测量出 25.4mm,并标记此位置。

    g237868
  2. 切掉标记的区域,以便为捡球器安装座留出空间。

将缓冲器安装到机器

  1. 如图 42 所示, 支撑缓冲器 ,使之与大灯安装座对齐。

  2. 拆下机罩和缓冲器卸掉的 8 个凸缘头螺栓安装缓冲器。

将机罩安装到机器

  1. 拆下机罩和缓冲器中的 图 41所示,在机罩前面旋转向前的情况下,将机罩前面的柱销与对应的弹簧闩锁对齐。

  2. 将柱销滑入槽口,使之用枢轴销固定。

  3. 在机罩的另一侧重复步骤 2。

  4. 如图 40 所示,放下机罩,并用机罩两侧的橡胶闩锁固定。

安装风挡

此程序中需要的物件:

风挡1
轴肩螺栓 (5/16 x 1¼ 英寸)8
六角头凸缘螺栓(¼ x 1½ 英寸)5
橡胶轴套16
支撑垫圈8
风挡支撑组件1
风挡支架1
螺母(5/16 英寸)8
螺母(¼ 英寸)5
  1. 用 1 个六角头凸缘螺栓(¼ x 1½ 英寸)和 1 个螺母(¼ 英寸),将风挡支架固定到风挡支撑组件上(图 61)。

    g214632
  2. 用 4 个六角头凸缘螺栓(¼ x 1½ 英寸)和 4 个螺母(¼ 英寸),将风挡支撑组件固定到左、右风挡支撑上(图 61)。

  3. 如图 62 所示,用 8 个轴肩螺栓(5/16 x 1¼ 英寸)、8 个支撑垫圈、16 个橡胶轴套和 8 个螺母(5/16 英寸)安装风挡。

    g214631

组装闩锁销

此程序中需要的物件:

闩锁销2
止推垫圈4
护销2
锁紧螺母2
  1. 如图 63 所示, 将闩锁销和护销与安装支架中的开口对齐。

  2. 将闩锁销(最初不带垫圈)插入护销(图 63)。

    Note: 如果闩锁销未处于门闩锁的中心位置,请添加 1 或 2 个止推垫圈。使用止推垫圈将闩锁销与门把手闩锁对齐。

    g213550
  3. 将闩锁销与安装支架开口背面的锁紧螺母对齐(图 63)。

  4. 用手将锁紧螺母拧紧到闩锁销上(图 63)。

安装顶篷

此程序中需要的物件:

遮阳篷1
夹子2
密封垫圈4
六角凸缘螺栓(¼ x 1 英寸)4
摩擦垫圈2
塑料垫圈4
凸缘轴套2
  1. 如图 64 所示,用 2 个夹子、2 个密封垫圈和 2 个六角头螺栓(¼ x 1 英寸)将遮阳篷安装到前安装板上。

    Important: 安装之前,在六角凸缘螺栓上涂抹防松螺纹油。

    g035017
  2. 用 2 个六角凸缘螺栓(¼ x 1 英寸)、2 个密封垫圈、2 个摩擦垫圈、4 个塑料垫圈和 2 个凸缘轴套将遮阳篷安装到后交联上(图 65)。

    Important: 安装之前,在六角凸缘螺栓上涂抹防松螺纹油。

    Important: 确保将塑料垫圈安装到遮阳篷的顶部和底部,因为这样可防止遮阳篷受损。

    g036571

完成安装

适用于电动机器

连接电池;请参阅机器操作员手册

Note: 正确遵守连接电池的程序。连接主正极电池接线(红色),然后再连接主负极电池接线(黑色)。

适用于汽油机器

  1. 拆卸侧板中的 图 11 所示,用之前卸下的 2 个凸缘头螺栓(5/16 x ¾ 英寸)将电池基座固定到右侧。

  2. 用螺栓和螺母将正极(+)电池接线连接到电池(图 10)。

  3. 用螺栓和螺母将负极(-)电池接线连接到电池(图 10)。
